Créditos de autoconstrucción: cómo financiarlos

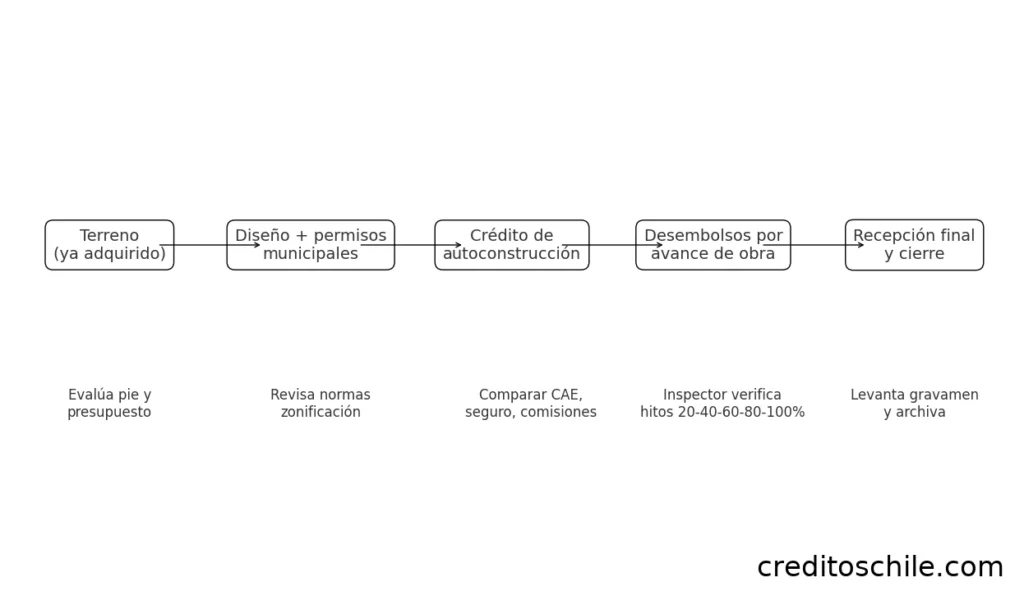

ALT sugerido: “Diagrama del flujo de autoconstrucción: terreno, diseño y permisos, crédito de autoconstrucción, desembolsos por avance e inspección, recepción final y cierre

Construir una vivienda en sitio propio es una alternativa atractiva cuando ya cuentas con terreno, buscas un diseño a la medida y quieres optimizar cada peso del presupuesto. Sin embargo, exige entender bien cómo se financia la obra, qué pide la autoridad municipal para autorizarla y cuáles son los apoyos estatales disponibles para complementar el crédito. En esta guía práctica encontrarás el mapa completo: modalidades de financiamiento, requisitos técnicos, permisos y recepciones, costos reales, seguros, subsidios MINVU aplicables a construcción en sitio propio y referencias para comparar tasas con criterio. Para mayor transparencia, se incluyen enlaces oficiales y, de forma moderada, enlaces internos útiles para seguir profundizando sin saturar el artículo.

También te puede interesar

Simula tu cuota mensual




Estimación educativa. Verifica condiciones con tu banco.

Fundamentos del financiamiento de la autoconstrucción

En el sistema chileno, la autoconstrucción suele financiarse con un crédito hipotecario para construir en sitio propio o con líneas de construcción que van liberando recursos a medida que avanza la obra. A diferencia de un crédito para comprar vivienda terminada, aquí la entidad desembolsa por etapas y solicita hitos técnicos certificados, además de los permisos municipales. Varios bancos y mutuarias ofrecen esta modalidad y la describen como un préstamo para “construir o remodelar”, pagadero en cuotas, usualmente en UF, y con garantía hipotecaria sobre el inmueble en construcción y el terreno.

Modalidades de desembolso y control de avance

La forma más habitual de financiamiento es la línea de construcción con desembolsos parciales contra hitos (por ejemplo, fundaciones, obra gruesa, techumbre y terminaciones). Algunas instituciones exhiben políticas explícitas: porcentaje máximo del primer desembolso respecto de la línea aprobada, uso del valor del terreno como garantía inicial y un último desembolso condicionado a la recepción final de la obra. Estas reglas importan para planificar flujos y negociación con contratistas.

Diferencias clave frente a comprar vivienda terminada

El crédito de autoconstrucción exige permisos de edificación y, al término, la recepción definitiva municipal como condición de cierre del financiamiento y habitabilidad. Además, los costos operacionales difieren: tasaciones por avance, inspecciones técnicas y exigencias de seguros de obra. En síntesis, el banco o la mutuaria financian en función de documentos y estados de pago, no de un precio de compraventa cerrado.

Permisos, recepciones y documentos municipales

Autoconstruir exige una carpeta técnica ordenada desde el primer día. El corazón del proceso es el permiso de edificación otorgado por la Dirección de Obras Municipales (DOM) y, al final, la recepción definitiva que acredita que la obra se ejecutó conforme al proyecto aprobado y a la normativa urbana y de seguridad. El MINVU mantiene formularios y orientaciones para ambos trámites.

Permiso de edificación y proyecto aprobado

El permiso autoriza a construir según planos y memorias visadas por la DOM. Para viviendas, se debe cumplir con la Ley General de Urbanismo y Construcciones y su Ordenanza, además de normativas especiales cuando aplique. A lo largo de la ejecución, cualquier modificación relevante debe ser regularizada para evitar rechazos en la recepción final.

Recepción definitiva y condiciones de habitabilidad

La recepción final es un certificado municipal que autoriza el uso de la edificación y valida que la obra respeta el proyecto y las normas; es requisito práctico para cerrar financiamiento, contratar servicios y asegurar la vivienda. La propia documentación de MINVU y referencias técnicas explican que el Director de Obras otorga esta recepción tras verificar concordancia con el permiso o con informe de revisor independiente en los casos previstos.

Importancia de planificar la recepción desde el diseño

Diseñar pensando en la recepción evita retrabajos. Define desde el inicio el estándar de terminaciones y las especialidades que exigirán certificados (eléctrico, sanitario, gas, si aplica). Pacta con tu contratista la entrega de antecedentes para DOM y el costo de gestionar eventuales observaciones.

Subsidios para construcción en sitio propio

El sistema habitacional chileno dispone de subsidios que pueden combinarse con crédito para construir en un terreno propio. Estos programas difieren por nivel socioeconómico, monto del apoyo y requisitos de ahorro, pero comparten una premisa: permiten levantar vivienda nueva y, en varios casos, complementar con financiamiento hipotecario cuando los recursos propios no alcanzan.

Subsidio para sectores medios en sitio propio

El subsidio para sectores medios (DS1, tramo de construcción) permite a familias que no son dueñas de vivienda construir hasta un metraje definido —habitualmente hasta ciento cuarenta metros cuadrados— en sitio propio o bajo densificación predial. El beneficio puede complementarse con crédito hipotecario y exige ahorro mínimo, requisitos de Registro Social de Hogares y un proyecto que cumpla estándares técnicos. La ficha oficial y páginas regionales del SERVIU explican las condiciones y el alcance.

Subsidio para sectores vulnerables

El Fondo Solidario de Elección de Vivienda (DS49) contempla modalidades para construir, con foco en familias vulnerables y con ahorro mínimo en UF. De acuerdo con MINVU y ChileAtiende, puede operar sin crédito hipotecario en ciertas variantes, aunque requiere organización, proyectos elegibles y cumplir requisitos de postulación. Revisa siempre el calendario de llamados y eventuales cambios operativos comunicados por la autoridad.

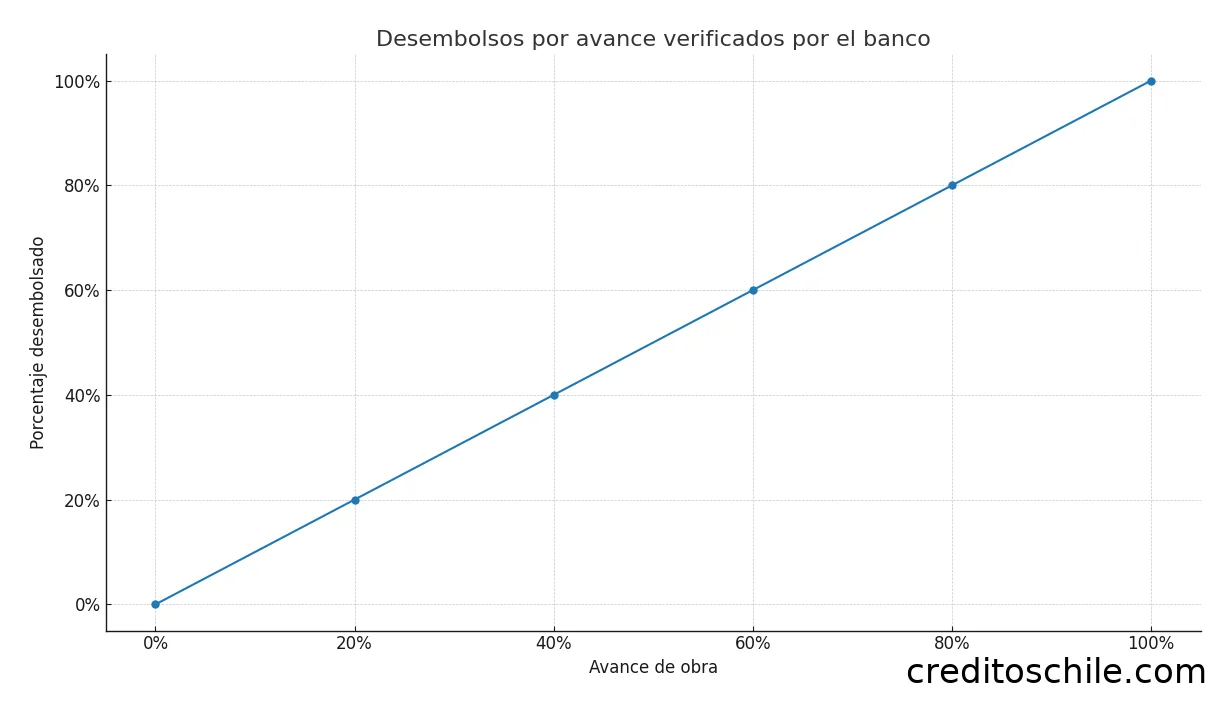

Gráfico de desembolsos por avance de obra en crédito de autoconstrucción: 0%, 20%, 40%, 60%, 80% y 100%, verificados por el banco.

Autoconstrucción asistida como alternativa en desarrollo

El MINVU ha anunciado llamados especiales para construcción en sitio propio, densificación predial y pequeños condominios, que incluyen procedimiento de autoconstrucción asistida. Estos procesos se publican en el sitio ministerial y pueden ofrecer un camino formal para quienes desean levantar vivienda con acompañamiento técnico. Mantén tus documentos al día para postular cuando se abra la ventana.

Costos reales y estructura del crédito

Además de la tasa, el precio del financiamiento incluye comisiones, gastos notariales y registrales, seguros y el Impuesto de Timbres y Estampillas que grava operaciones de crédito de dinero. En cada cotización, exige la hoja de resumen donde deben figurar el costo total y el indicador anual estandarizado para comparar ofertas en igualdad de condiciones.

Impuesto de timbres y su impacto

La ley de Timbres y Estampillas fija tasas distintas según si el crédito tiene vencimiento o es a la vista; en la práctica, para créditos con vencimiento aplica un porcentaje mensual con tope, y para operaciones sin vencimiento una tasa única. Este tributo debe estar incorporado a tu cotización porque incide en la cuota y en el costo total del crédito.

Indicador anual estandarizado para comparar

La Carga Anual Equivalente es el indicador público recomendado para comparar ofertas, pues integra intereses y cargos propios de la operación, estandarizados a un horizonte anual. El SERNAC mantiene material educativo y referencias de la hoja de resumen para que las personas consumidoras comparen al menos tres instituciones con el mismo escenario de monto y plazo.

Series y contexto de tasas

Como la mayoría de los créditos de construcción se pacta en UF, conviene monitorear tasas de vivienda y la evolución de la UF en fuentes del Banco Central, para ubicar tu decisión en el ciclo. Aunque la referencia macro no reemplaza tu oferta personalizada, entrega contexto para negociar plazos, seguros y eventuales renegociaciones futuras.

Requisitos del solicitante y del proyecto

Aunque cada banco o mutuaria establece políticas propias, en el mercado se repiten ciertos criterios de elegibilidad: identidad vigente, historial de deudas, capacidad de pago demostrable y coherencia entre el presupuesto de obra y la línea de construcción solicitada. Portales financieros y bancarios especializados describen rangos habituales y documentación tributaria o laboral requerida.

Carpeta técnica imprescindible

Además del permiso de edificación, la entidad puede pedir contrato de construcción y presupuesto detallado, planos timbrados por DOM, certificados de factibilidad de servicios, y, al cierre, la recepción definitiva. Tener clara la ruta documental reduce observaciones y acelera liberaciones de fondos.

Terreno como garantía inicial

En la autoconstrucción, el terreno suele operar como garantía para el primer desembolso, mientras el valor de la obra en curso respalda los siguientes. Algunas entidades publican porcentajes máximos del anticipo respecto de la línea aprobada y condicionan el último giro a la recepción final, lo que alinea el flujo financiero con la gestión técnica.

Seguros durante la obra

Es común que la institución exija seguros asociados a la construcción y, una vez entregada la recepción, seguros hipotecarios como desgravamen e incendio. Revisa deducibles y coberturas, y asegúrate de que el costo de las primas esté debidamente incorporado en tu hoja de resumen, pues inciden en la cuota y en el CAE.

Método práctico para financiar con control

La autoconstrucción funciona mejor cuando ordenas el proyecto en fases, alineas la liberación de fondos con estados de pago y llevas un presupuesto vivo. A continuación, una metodología replicable.

Plan de obra con hitos verificables

Divide tu obra en etapas técnicas (fundaciones, obra gruesa, techumbre, terminaciones) y vincula cada una a un porcentaje de avance documentado por informes de inspección. Esto facilita que el banco curse desembolsos y que el contratista cobre contra entregables.

Presupuesto detallado y resguardos contractuales

Contrasta precios unitarios con cotizaciones de mercado, define tolerancias para ítems críticos y pacta penalidades por atraso. Si ejecutas por administración, documenta compras y su trazabilidad. Si contratas a suma alzada, establece una matriz de riesgos y un mecanismo claro ante cambios de obra.

Carpeta de desembolso y cronograma financiero

Prepara con tu ejecutivo una lista de documentos por hito (actas de obra, fotografías, certificados parciales, boletas o facturas) y calendarios de visita. Esto reduce rechazos y evita cuellos de botella cuando necesitas liquidez para materiales.

Ruta de permisos alineada al crédito

La DOM y el crédito deben caminar juntos: sin permiso no hay inicio de obra financiado, y sin recepción no hay cierre de línea. Coordina con tu arquitecto y tu ejecutivo para no duplicar esfuerzos y cumplir los tiempos de cada actor.

Relación con la recepción y servicios

Planifica la recepción con tiempo: agenda inspecciones, corrige observaciones y coordina certificaciones. Tener la recepción al día acelera el último desembolso, el alzamiento de eventuales garantías temporales y la contratación de servicios básicos al régimen definitivo.

Regularización de cambios

Si durante la obra modificas superficie, estructura o emplazamiento, tramita el cambio de proyecto ante la DOM. Evitar regularizaciones tardías reduce el riesgo de rechazos al cierre y sanciones posteriores.

Estrategias para bajar el costo total

Además de negociar tasa, hay palancas legales y operativas para abaratar el financiamiento sin sacrificar calidad.

Comparación con indicador anual estandarizado

Solicita al menos tres cotizaciones con el mismo monto, plazo y moneda y compara por CAE y costo total, no solo por tasa nominal. Usa la hoja de resumen como brújula y guarda copia de cada una para contrastar cualquier diferencia al firmar.

Optimización de seguros y gastos

Revisa si puedes cotizar seguros en el mercado cuando la regulación y el contrato lo permitan, y valida que la prima pactada quede reflejada en la cotización final. Controla gastos operacionales y procura que los pagos a especialistas estén condicionados a hitos y revisiones.

Uso de subsidios como palanca de financiamiento

Si calificas a DS1 o DS49, el aporte estatal puede reducir el monto a financiar o mejorar la relación dividendo–ingreso. Confirma compatibilidades, ahorros mínimos y ventanas de postulación en los portales oficiales antes de diseñar tu plan financiero.

Señales de alerta y prevención

Desconfía de propuestas que ofrecen liberar el total del crédito sin permisos ni controles técnicos, o que prometen tasas por debajo de referencias del sistema sin hoja de resumen. Revisa siempre que el oferente esté regulado y que la oferta incluya los costos exigidos por la normativa.

Riesgos típicos en obra

Compras adelantadas sin respaldo, cambios de diseño sin re–ingreso a DOM, pagos a contratistas sin estados de pago verificables y ausencia de seguros son causas frecuentes de sobrecostos. Un control simple de documentación y cronograma financiero previene la mayoría de estos problemas.

Gestión de contingencias

Reserva un margen para imprevistos y prioriza partidas que protegen el cronograma (fundaciones, estructura, techumbre). Un retraso en estas etapas afecta toda la cadena de desembolsos y costos financieros.

Si vas a levantar tu vivienda por autoconstrucción, planifica en paralelo la ruta técnica y la ruta financiera: permiso de edificación, contrato y presupuesto con hitos, carpeta de desembolso por etapas, seguros y, al final, recepción definitiva. Compara ofertas por CAE y costo total usando la hoja de resumen, incorpora el impuesto de timbres y prioriza subsidios aplicables a construcción en sitio propio. Con esta disciplina —y las fuentes oficiales a mano— conviertes un proyecto complejo en una obra viable, segura y financieramente sostenible.

Deja una respuesta

Tu dirección de correo electrónico no será publicada. Los campos obligatorios están marcados con *

Subir

Este sitio web utiliza cookies 🍪 para mejorar tu experiencia de navegación y ofrecerte contenido personalizado. Las cookies son pequeños archivos de texto que se almacenan en tu dispositivo y nos permiten reconocerte en visitas futuras. Al continuar utilizando este sitio, estás dando tu consentimiento para el uso de cookies. Si deseas obtener más información sobre cómo utilizamos las cookies y cómo puedes administrarlas, consulta nuestra política de privacidad. Configurar y más información Más información

Este sitio web utiliza cookies 🍪 para mejorar tu experiencia de navegación y ofrecerte contenido personalizado. Las cookies son pequeños archivos de texto que se almacenan en tu dispositivo y nos permiten reconocerte en visitas futuras. Al continuar utilizando este sitio, estás dando tu consentimiento para el uso de cookies. Si deseas obtener más información sobre cómo utilizamos las cookies y cómo puedes administrarlas, consulta nuestra política de privacidad.    Más información
Privacidad
